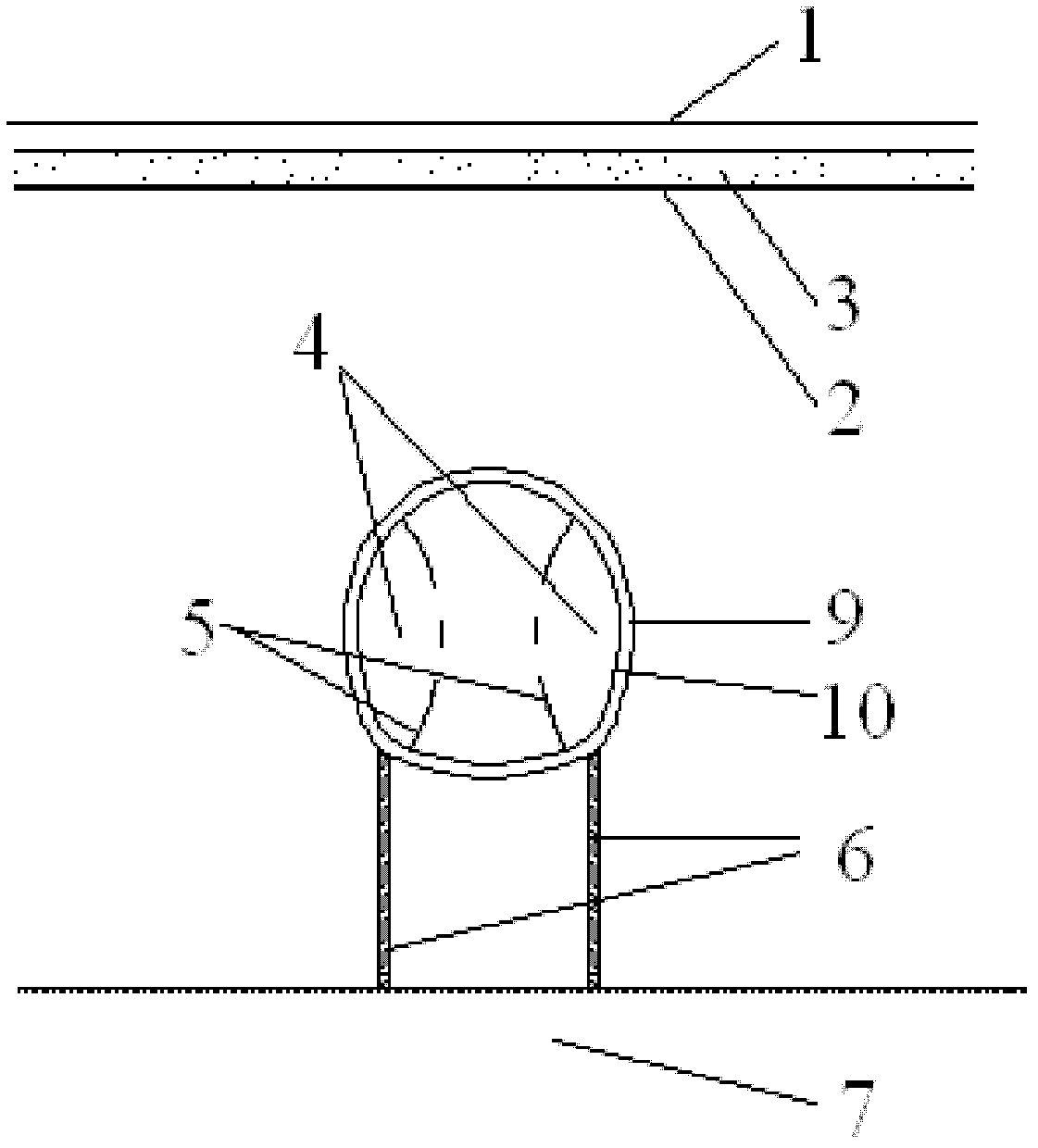

1.一种湿陷性黄土隧道施工方法,其特征在于,按照以下步骤进行:

步骤1、开挖隧道前,首先在隧道正上方路面(1)以下一定距离设置隔水层(2),并在所述路面(1)和隔水层(2)之间铺设砂石层(3);

步骤2、采用双导洞法开挖隧道,先开挖隧道左右两侧的侧导洞(4),在所述两个侧导洞(4)内分别施做钢拱架临时支护(5);然后沿所述两个侧导洞(4)的底部分别向下土层中均匀设置混凝土桩(6),所述混凝土桩(6)的底部深入到隧道下方的非湿陷性土层(7)上;

步骤3、向所述相邻两个混凝土桩(6)之间的土层中注入乳化沥青,并在所述相邻两个混凝土桩(6)之间形成截渗屏障(8),所述截渗屏障(8)的走向与隧道走向一致;

步骤4、在所述两个侧导洞(4)的侧轮廓面喷混凝土层并形成拱墙初期衬砌,并使该拱墙初期衬砌与其底部对应混凝土桩(6)的桩顶连接为一个整体;

步骤5、分上下台阶法开挖中洞,具体为:

首先,开挖中洞上台阶,并在形成的拱顶上喷混凝土层以形成拱顶初期衬砌;然后,开挖中洞下台阶,并在形成的仰拱上喷混凝土层以形成仰拱初期衬砌;使拱墙初期衬砌、拱顶初期衬砌以及仰拱初期衬砌连接为一个整体,并形成封闭环状初期衬砌(9);

步骤6、拆除所述两个临时支护(5),依次浇筑仰拱,拱墙,拱顶形成隧道二次衬砌(10)。

2.按照权利要求1所述的湿陷性黄土隧道施工方法,其特征在于,步骤1中,所述隔水层(2)为素土夯实而成,所述砂石层(3)使用砂土、碎石或粗砂制作。

3.按照权利要求1所述的湿陷性黄土隧道施工方法,其特征在于,步骤1中,所述隔水层(2)底部距离路面(1)为1m~1.2m,所述隔水层(2)的厚度为27cm~33cm,所述砂石层(3)的厚度为27cm~33cm。

4.按照权利要求1所述的湿陷性黄土隧道施工方法,其特征在于,步骤2中,所述各混凝土桩(6)均为挖孔混凝土灌注桩或静压混凝土预制桩。

5.按照权利要求1所述的湿陷性黄土隧道施工方法,其特征在于,步骤3中,在相邻两个混凝土桩(6)之间竖直压入乳化沥青注浆孔,所述乳化沥青注浆孔内设置有依次连接的多段乳化沥青注浆管(11),所述相邻两个乳化沥青注浆管(11)端部分别设置有相互配合的沥青注浆管承插内口(12)或沥青注浆管承插外口(13),所述各乳化沥青注浆管(11)包括中间圆管以及两个劈尖管,所述两个劈尖管固定连接在中间圆管的两侧且与该中间圆管相连通,所述两个劈尖管的远端均匀开有用于形成截渗屏障(8)的多个乳化沥青注浆管槽孔(14)。
