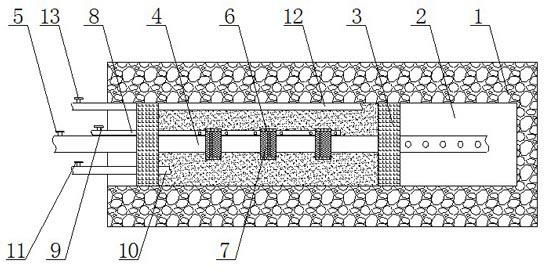

1.一种瓦斯抽采钻孔的封孔方法,包括瓦斯抽采管(4)、间隔设在瓦斯抽采管(4)上的两段聚氨酯封孔袋(3)、注入两段聚氨酯封孔袋(3)封孔段之间的水泥砂浆,伸入两段聚氨酯封孔袋封孔段之间的注浆管(10)、回浆管(12),按照常规在巷道钻场内向煤体(1)内施工瓦斯抽采钻孔(2),其特征在于:a.在两段聚氨酯封孔袋(3)之间的瓦斯抽采管(4)管段上用胶带间隔固定装吸水材料(7)的环形透水纸袋(6),根据现场实际情况确定环形透水纸袋(6)的个数,在瓦斯抽采管(4)距离孔口15~20m处用胶带缠绕2-4个聚氨酯封孔袋(3),之后在瓦斯抽采管(4)距离孔口5~6m处再用胶带缠绕2-4个聚氨酯封孔袋(3),此处聚氨酯封孔袋(3)距瓦斯抽采管(4)的外端不小于2m;同时在瓦斯抽采管(4)的上部固定端头距离孔口5~6m的回浆管(12);
b. 在瓦斯抽采管(4)上固定进入封孔段内的注水管(8),注水管(8)的直径为10mm,注水管(8)上均匀开有出水孔;在瓦斯抽采管(4)的下部固定长度为6~7m的注浆管(10),回浆管(12)长度为14~19m,注水管长度为8~16m;将瓦斯抽采管(4)、注水管(8)、注浆管(10)、回浆管(12)平行固定好后,将聚氨酯封孔袋(3)中的黑料、白料挤压混合均匀后,迅速把瓦斯抽采管(4)送入瓦斯抽采钻孔(2)中,瓦斯抽采管(4)外端部露出瓦斯抽采孔(1)孔口0.5m;待设在瓦斯抽采管(4)上的两段聚氨酯凝封孔袋(3)固后,打开注浆管球阀(11)、回浆管球阀(13),通过注浆管(10)向两段聚氨酯凝封孔袋(3)封孔段之间注入水泥砂浆,水泥砂浆中的水进入环形透水纸袋(6)与吸水材料(7)接触,吸水材料(7)吸水膨胀后,充填由水泥收缩产生于钻孔(2)上部的月牙形空隙;当回浆管(12)回浆时,关闭回浆管球阀(13),继续注浆2-5分钟后关闭注浆泵和注浆管球阀(11),注浆完成后,清洗注浆泵,整理施工现场;
c. 待注入两段聚氨酯凝封孔袋(3)封孔段之间的水泥砂浆凝固后,打开瓦斯抽采管(4)上的瓦斯抽采管球阀(5)进行瓦斯抽采;开始抽采瓦斯后,定时打开注水管(8)上的注水管球阀(9),通过注水管(8)向两段聚氨酯封孔袋之间的封孔段内注水,使吸水材料(7)一直处于富水饱和状态。
