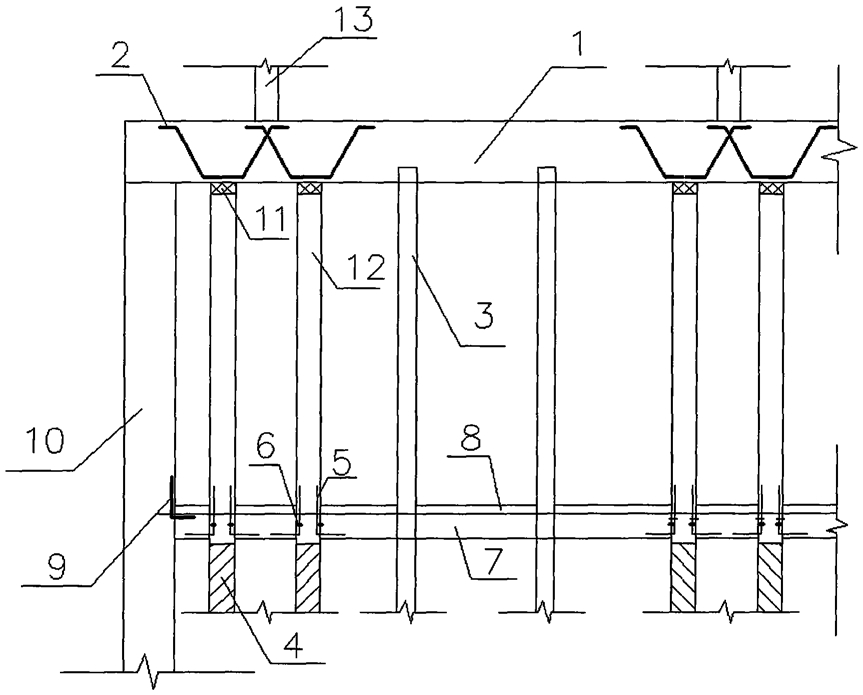

1.一种条形基础房屋后增地下室结构,其特征是承重墙底部设置换撑梁,换撑梁高度为60~90cm,换撑梁宽度为30cm,换撑梁间距为1.1~1.5m,换撑梁混凝土强度为C30或者以上,换撑梁搁置在承力墙,承力墙宽度为30cm,承力墙深度为地下室设计高度的2~3倍,承力墙混凝土强度为C30或者以上;加固桩伸入换撑梁30~40cm,加固桩顶部焊接水平锚固筋,锚固筋长度为50~60cm,加强与换撑梁连接;工程桩上面设置接桩,接桩与换撑梁之间设置橡皮垫块,橡皮垫块厚度为10cm;在受力钢筋外侧焊接连接筋,连接筋为直角形,在地下室底板中部位置焊接止水环,止水环直径为30~40mm,止水环厚度为3mm;换撑梁在接桩位置设置抗剪钢筋以避免冲切破坏,抗剪钢筋呈碗状,抗剪钢筋直径为25mm或者
28mm;地下室底板厚度为30cm,地下室底板上部设置防水砂浆,防水砂浆厚度为10~20cm,防水砂浆强度为M10;在承力墙与地下室底板交接的阴角部位设置防水钢板,防水钢板厚度为3~5mm。
2.根据权利要求1所述的条形基础房屋后增地下室结构,其特征是施工步骤包括:(1)将加固桩压入土中,在加固桩顶部焊接水平锚固筋;
加固桩采用小型管桩,施工时利用原有房屋的重量作为加压反力,
(2)施工承力墙;
承力墙采用槽钢接头形式,首开槽段钢筋笼两端加焊槽钢,后续槽段的钢筋笼两端嵌入槽钢内;槽钢后侧下部采用砂袋回填,上部24m采用梯形接头箱回填的形式;
水下混凝土灌注采用内径为250mm的快速接头钢导管,节长为3m,最下一节长度为4m;
导管下口距孔底300~500mm;标准槽段设置2根导管,导管间距小于3m,导管距槽段端头不大于1.5m,槽内混凝土面应均衡上升,两导管处的混凝土表面高差不大于0.5m,终浇混凝土面高程应高于设计要求0.5m;
(3)开挖地面至换撑梁底部以下5cm做砖胎膜;
(4)绑扎换撑梁钢筋,浇筑支撑梁混凝土;
(5)开挖土方至条形承台底部,凿除条形承台和基础梁混凝土;
(6)开挖土至地下室底板底标高以下20~30cm,进行接桩施工;
(7)接桩施工完毕后桩顶整平后放置橡皮垫块;
(8)将工程桩和地下室底板交接位置凿除混凝土,裸露受力钢筋,在受力钢筋外侧焊接连接筋,连接筋为直角形,在地下室底板中部位置焊接止水环;
(9)埋设承力墙和地下室底板交接阴角部位的防水钢板,铺设地下室底板钢筋,浇筑地下室底板混凝土;
(10)施工地下室底板上部防水砂浆。
3.根据权利要求2所述的条形基础房屋后增地下室结构,其特征是加固桩施工采用预应力封桩;施工工艺采用如下:(一)处理桩头;桩头找平处理是为了将来在封桩使传力垫块完全接触桩头,保证其受力均衡;桩头找平施工采用硫磺胶泥,在找平层达到强度要求后方可加压封桩;
(二)安装预应力封桩装置;按照以下顺序进行安装预应力封桩装置:①安装钢垫板和传力钢柱,②安装传力横梁,③安装上螺帽,④安装千斤顶,⑤安装压桩反力梁;各构件施工时中线对齐,保证压桩过程中千斤顶的力能对称均衡施加;
(三)二次压桩;封桩装置安装完毕后开始对加固桩进行二次压桩,二次压桩的最大压力为加固桩的设计终压值;
(四)卸去千斤顶及压桩架;待千斤顶完全卸压后,方可逐步拆除千斤顶及压桩架;
(五)浇筑封桩混凝土;封桩混凝土采用膨胀早强混凝土。
4.根据权利要求2所述的条形基础房屋后增地下室结构,其特征是砂袋填筑采用小型机械运至孔口人工抛填法,防止机械直接倾倒,两侧同时填筑;为保证砂袋密实度,采用梯形接头箱,每填注2~3m后进行冲击压实;每次填筑深度为0.4~0.6m,砂袋压实后安装接头箱,接头箱要紧靠槽钢,接头箱后如有空隙,必须用砂袋填满压实。
5.根据权利要求2所述的条形基础房屋后增地下室结构,其特征是施工承力墙时水下混凝土灌注采用内径为250mm的快速接头钢导管,节长为3m,最下一节长度为4m;导管下口距孔底300~500mm;标准槽段设置2根导管,导管间距小于3m,导管距槽段端头不大于
1.5m,槽内混凝土面应均衡上升,两导管处的混凝土表面高差不大于0.5m,终浇混凝土面高程应高于设计要求0.5m。
6.根据权利要求2所述的条形基础房屋后增地下室结构,其特征是接桩施工采用以下技术方案:接桩采用管桩;工程桩顶部钢筋焊接法兰盘,工程桩和管桩底部采用法兰连接;
把绑扎好且焊有托板的钢筋笼放入桩管空心内,浇筑混凝土,形成芯桩,芯桩长度为1.5~
1.8m,芯桩混凝土强度大于或等于C30,芯桩抗剪箍筋直径为12mm,间距为5~10cm。
7.根据权利要求2所述的条形基础房屋后增地下室结构,其特征是接桩施工采用以下技术方案:接桩采用现浇混凝土桩;先剥离工程桩顶部混凝土,裸露工程桩顶部钢筋,顶部钢筋裸露长度为20~30mm,工程桩顶部裸露钢筋焊接现浇混凝土桩的受力筋,现浇混凝土桩钢筋安装完毕后安装钢护筒,然后浇筑混凝土。
8.根据权利要求3所述的条形基础房屋后增地下室结构,其特征是当千斤顶达到设计终压值,将螺帽拧紧,采用双螺帽紧固以保证封桩效果。拧紧螺帽后,不能马上卸压,应使千斤顶保持设计压力,稳定一段时间后,再次紧固螺帽后,方可对千斤顶进行卸压。
