专利号: 2015109003207
申请人: 西南交通大学
专利类型:发明专利
专利状态:已下证
专利领域: 水利工程;基础;疏浚
更新日期:2024-01-05
缴费截止日期: 暂无
价格&联系人
年费信息
委托购买

摘要:

权利要求书:

1.一种玄武岩纤维筋材锚杆的施工工艺,包括以下步骤:

(1)单根BFRP锚杆杆体的制作:

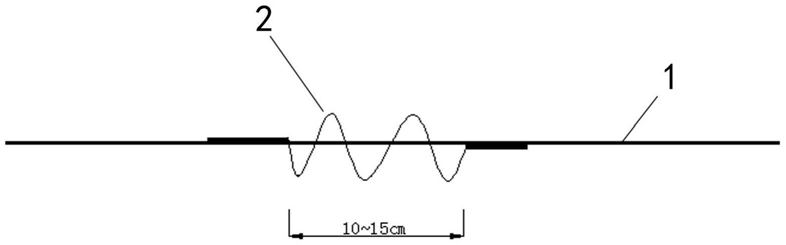

锚杆采用φ10mm及以上BFRP筋材,单根锚杆筋材不得接长,使用前应检查有无油污、缺裂情况,筋材用角磨机切割,由于BFRP筋材弹性好,盘绕的筋材在解开后会自然顺直,解开时注意弹出伤人;为使锚杆置于钻孔中心,应在锚杆上每隔1500mm设置定位器一个;BFRP锚杆定位器采用丝绕式支架,支架采用φ5mm铁丝绕制,长10~15cm,丝绕直径5~7cm,绕圈数

3~5个,两端各留10cm与BFRP筋材绑扎;锚杆端头预留1m,供安装锚具;

(2)多根BFRP锚杆杆体的制作:

锚杆采用φ10mm及以上BFRP筋材,筋材不得接长,使用前应检查有无油污、缺裂情况;

为使锚杆置于钻孔中心,应在锚杆上每隔1500mm设置定位器一个,根据BFRP筋材直径和单索BFRP筋材数量选用市场用于钢绞线锚索的成品对中支架;锚杆端头预留1m,供安装锚具;

杆体自由段应用塑料布或塑料管包扎,与锚固体连接处用铅丝绑扎,以保证在该段自由变形;

锚头采用φ50cm钢管,长15~20cm,一端压扁;将BFRP筋材集合插入锚头,注入植筋胶固化24小时;

(3)BFRP锚杆与锚具的粘结处理:

A.无预加力锚杆锚具:

若BFRP锚杆不施加预应力,当锚杆与坡面框架梁或喷射混凝土连接时,锚具采用经过处理的无缝钢管,内径大于筋材直径3~5mm,壁厚3mm,长度为30cm,锚具内壁粗糙化处理,并且每5cm钳制一锥形结构,以增加锚具与筋材的粘结能力;锚杆外壁焊接有L形钢筋,并与混凝土面网钢筋间使用20#的钢扎丝绑扎固定;选用4根长0.6m的Φ8HRB335钢筋与每根锚杆焊接,焊接长度为0.3m;

B.预加力锚杆锚具:

预加力BFRP锚杆锚具由三部分组成:钢管粘结式套管、锁定垫板及螺母;钢管粘结式套管采用无缝钢管,钢管长度为300mm,内径18~20mm,壁厚4~6mm,尾端外螺纹长度为100mm,首端内螺纹长度为50mm,首端每5cm用压力机压制钢管内径缩径2mm;

锁定垫板分为单孔垫板,多孔垫板和U形垫板;单孔垫板用于单根锚杆拉拔锁定,多孔垫板用于多根锚索单根锁定,U形垫板用于现场拉拔时锚具螺纹不足以锁定时辅助增加垫板厚度;单孔垫板为200mm*200mm的方形钢板,厚度为8mm,中间孔直径为Φ32mm;4孔活动垫板为200mm*200mm的方形钢板,厚度为20mm,均匀布置4个直径为Φ32mm的圆孔;6孔垫板为

200mm*200mm的方形钢板,厚度为20mm,中间孔直径为Φ32mm,在半径为56mm的圆上均匀布置Φ32mm圆孔;U形垫板设计为100mm*52mm,中间缺口尺寸为32mm*50mm,缺口处为Φ32mm半圆;锁定六角螺母型号为GB/T41-2000;

C.BFRP筋材锚杆与锚具粘结:

BFRP筋材锚杆与锚具采用A级结构胶粘结,先将锚具的钢管粘结式套管一端端口封住,并将套管外螺纹段保护,以免结构胶粘结过程中进入螺纹段,然后用植筋胶注胶枪插入套管底部,注入结构胶,注满管体的2/3即可,再将BFRP缓慢插入,插入时缓慢旋转,排尽空气;

要求结构胶与BFRP筋材间不能有气泡,并注胶饱满;注胶结束后,对管口采用不干胶缠绕封闭,以免粘结胶溢出;将处理好的锚具静置24小时以上固化,固化期间锚具不得进水;

(4)BFRP锚杆拉拔:

对于预加力锚杆的拉张锁定,应采用符合技术要求的拉拔装置,达到预加力设计值后,拧紧螺母锁定;拉拔装置特制有拉拔支架,拉拔支架的目的是留出螺母的操作空间;支架设计为上部为长200mm,宽200mm厚度为25mm的带孔钢垫板,孔直径为Φ32mm,供延长拉拔杆穿过,延长拉拔杆为外螺纹钢筋,通过带内螺纹锁具导筒与锚具连接;下为长200mm,宽200mm,厚度为25mm的带孔钢垫板,孔直径为Φ80mm,为螺母锁定提供紧固扳手操作空间;拉拔支架丝杆为直径为Φ22mm外螺纹钢筋;延长拉拔杆穿过置于支架顶部的垫板的空心千斤顶,千斤顶采用配套垫板及螺母固定拉拔杆;当拉拔结束后,用螺母锁定;

BFRP锚杆插入锚孔后,进行注浆养护,并施工坡面框架梁或锚墩;待框架梁或锚墩养护达至设计强度后,进行预加力拉拔施工;拉拔操作步骤如下:A.安放锚具垫板并旋入螺母,垫板低于锚具管口3cm即可;

B.安放拉拔支架,并根据延长拉拔杆长度调整拉拔支架上板高度,合适高度是延长拉拔杆穿过空心千斤顶后出露5~10cm;

C.用延长拉拔杆套筒拧紧锚具,穿过空心千斤顶,顶端加千斤顶垫板并用螺母固定;

D.逐级加载至设计值,锁定螺母;若锚杆位移较大,锁定螺纹不足时,采用U型垫板垫高。
