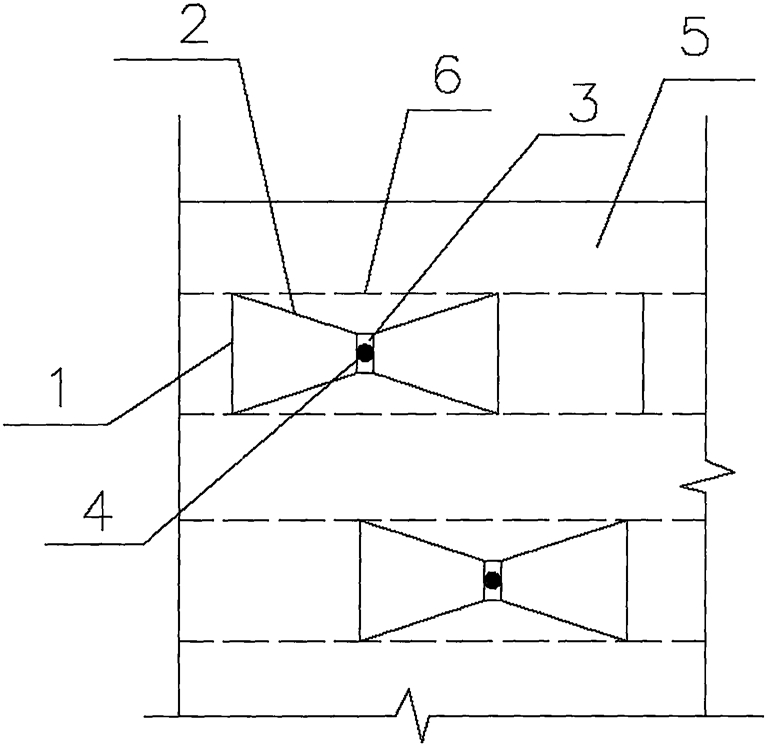

1.一种砖墙加固施工方法,其特征是砖墙在灰缝部位设置钢筋套箍,不同排钢筋套箍错位布置,钢筋套箍的钢筋穿过砖墙水平灰缝形成闭合套箍,砖墙表面设置水平钢筋,水平钢筋受锚固筋固定完毕后采用分段预应力张拉,分段预应力张拉长度单元为同排相邻钢筋套箍的距离,水平钢筋经张拉后变成折线钢筋,相邻排张拉长度最大处的折线钢筋采用钢筋拉条焊接固定,钢筋拉条与预留在砖墙内的锚固筋焊接,锚固筋直径采用8~10mm,锚固筋伸入砖墙预留孔,预应力张拉完毕后施工水泥砂浆面层作为保护层,水泥砂浆面层厚度采用25~30mm,折线钢筋外侧挂设钢筋网;
施工步骤包括:
(1)清理墙体裂缝
采用水玻璃混合浆液灌缝,水玻璃混合浆液制作如下:先用二甲苯将水玻璃稀释,二甲苯与水玻璃重量比为0.3,再将稀释后的水玻璃浆液与水泥混合,稀释后的水玻璃浆液与水泥的重量比为0.5,形成水玻璃混合浆液;
操作时先用钢丝刷将裂缝两侧各100mm宽混凝土表面的灰尘、浮渣清除干净,再用水玻璃混合浆液封闭裂缝;每隔700mm将针头固定在裂缝较宽处,并在两针头中间留2mm空间不封闭作排气孔,用高压灌浆泵逐个套接针头,将水玻璃混合浆液压入裂缝内,直至与针头相邻的排气孔流出水玻璃混合浆液为止;第一次灌浆完毕后停30min再进行二次补灌;经2d养护方可进入预应力施张作业;
(2)设置锚固筋和钢筋套箍
砖墙钻设预留孔,预留孔直径比锚固筋大2~3mm,钻孔完毕后送风吹净孔眼内的粉尘,再将锚固筋放入预留孔,锚固筋和预留孔之间空隙填塞环氧树脂砂浆;
钢筋套箍穿过砖墙水平灰缝焊接成闭合套箍;
(3)安装水平钢筋
水平钢筋与钢筋套箍焊接;
(4)水平钢筋预应力张拉
预应力张拉采用杠杆式夹紧工具,杠杆式夹紧工具的阻力臂与动力臂的比值为0.1~
0.015;
(5)水泥砂浆面层施工
安装钢筋网的对拉钢筋,对拉钢筋直径采用10mm,挂设钢筋网后涂刷水泥砂浆,完成后喷水养护不得少于7天。
