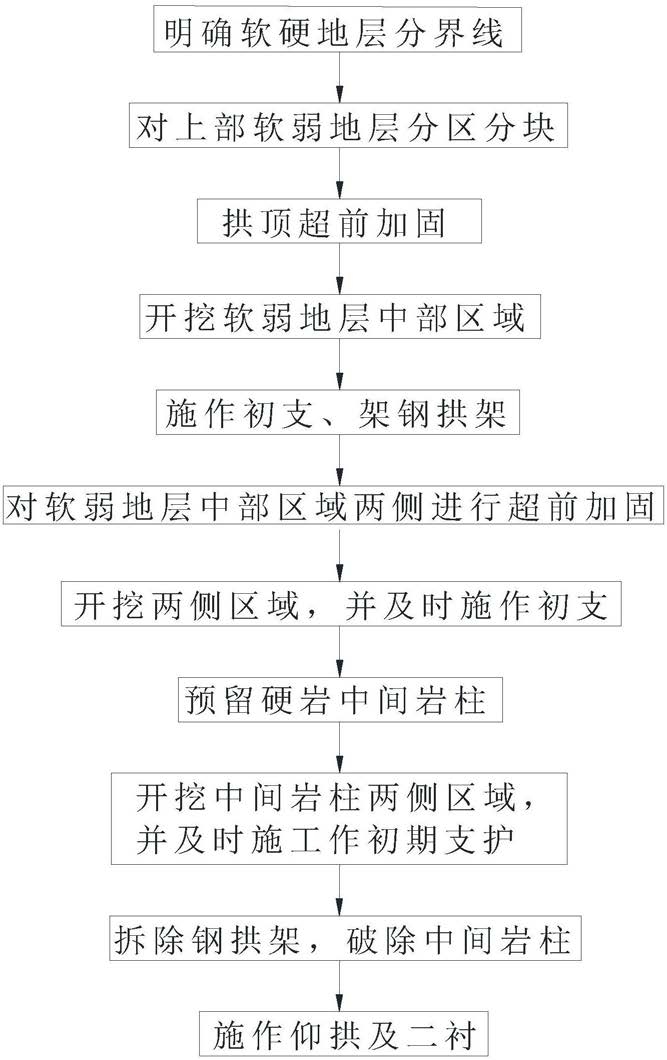

1.一种深埋隧道穿越上软下硬地层施工方法,其特征在于,包括以下步骤:(1)明确软硬地层分界线;
(2)将上部软弱地层沿水平方向划分为中间软弱地层区和两侧软弱地层区,将下部硬岩地层沿水平方向划分为中间硬岩地层区和两侧硬岩地层区,中间软弱地层区与中间硬岩地层区上下相对应;
(3)对中间软弱地层区上方进行拱顶超前加固;
(4)开挖中间软弱地层区;
(5)对中间软弱地层区开挖后立即在开挖区中竖直架设门式拱架,且对边墙和拱顶喷射混凝土,在中间软弱地层区开挖区的两侧边墙设置临时支撑,并在拱顶架设第一环形拱架;
(6)对两侧软弱地层及两侧软弱地层的围岩进行横向超前加固;
(7)拆除临时支撑,开挖两侧软弱地层区,对两侧软弱地层区的开挖处的边墙喷射混凝土,并架设与第一环形拱架衔接的第二环形拱架,所述第二环形拱架底部支撑在拱腰处下部的硬岩上,所述第一环形拱架、第二环形拱架与下部硬岩地层形成闭合的初期支护;
(8)开挖两侧硬岩地层区,开挖后对两侧硬岩地层区的边墙喷射混凝土,同时在两侧硬岩地层区的边墙设置与第二环形拱架衔接的第三拱架,所述第三拱架竖直设置,所述第三拱架底部支撑在拱脚处下方的硬岩上,所述第一环形拱架、第二环形拱架、第三拱架与拱脚处下方的硬岩形成闭合的初期支护;
(9)拆除门式拱架,并破除中间硬岩地层;
(10)施作仰拱及二衬;
循环以上步骤,直至隧道开挖完成。
2.根据权利要求1所述的深埋隧道穿越上软下硬地层施工方法,其特征在于:所述拱顶超前加固和横向超前加固的范围均根据隧道断面的实际宽度确定。
3.根据权利要求2所述的深埋隧道穿越上软下硬地层施工方法,其特征在于:所述拱顶超前加固和横向超前加固均至少加固至开挖轮廓线外2m的范围。
4.根据权利要求1所述的深埋隧道穿越上软下硬地层施工方法,其特征在于:采用注浆加固、管棚法、超前小导管法或超前锚杆法进行所述拱顶超前加固,采用注浆加固或超前小导管法进行所述横向超前加固。
5.根据权利要求1所述的深埋隧道穿越上软下硬地层施工方法,其特征在于:所述门式拱架、临时支撑、第一环形拱架、第二环形拱架和第三拱架的材料均为钢。
6.根据权利要求1所述的深埋隧道穿越上软下硬地层施工方法,其特征在于:所述中间硬岩地层区支撑所述门式拱架。
7.根据权利要求1所述的深埋隧道穿越上软下硬地层施工方法,其特征在于:步骤(7)中同时开挖两侧软弱地层区。
8.根据权利要求1所述的深埋隧道穿越上软下硬地层施工方法,其特征在于:步骤(8)中同时开挖两侧硬岩地层区。
