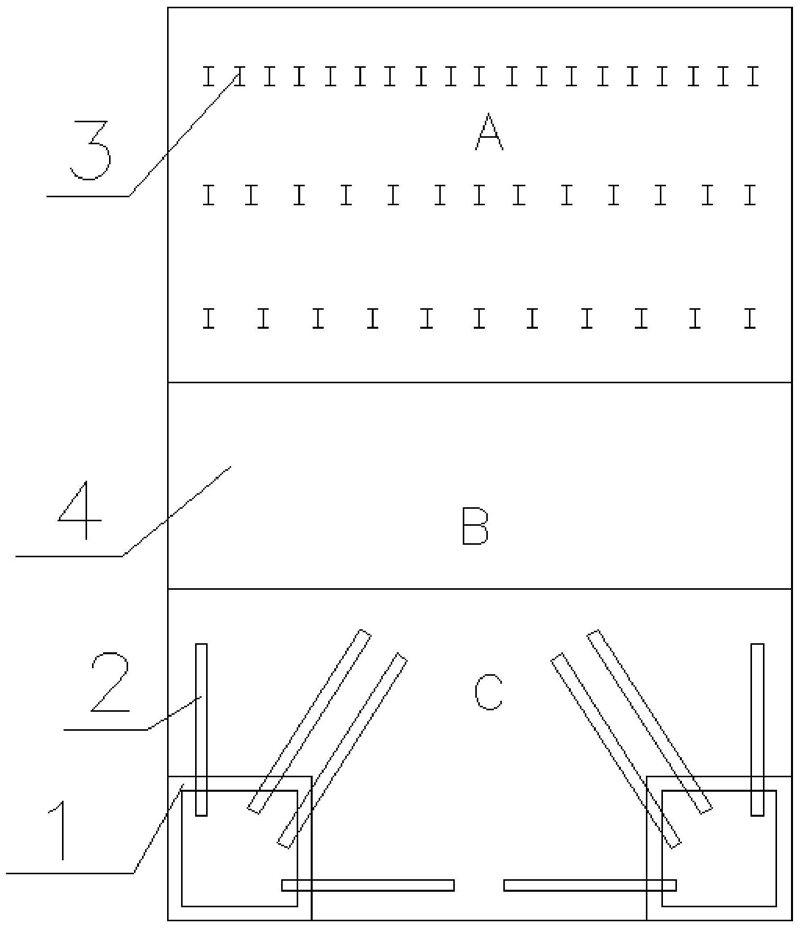

1.一种建筑物的组合纠偏方法,其特征是根据建筑物倾斜情况分为顶升区、过渡区、迫降区,在确定建筑物倾斜后的形心后,在建筑物形心的两侧各1/8筏板长度确定为过渡区,采用顶升和迫降相结合的纠偏方法;
在顶升区的墙体顶升部位凿除墙体后设置顶升梁,顶升梁位置在筏板基础上部350~
400mm距离处,顶升梁高度为400mm,顶升梁与筏板基础之间设置顶升孔,顶升孔高度为350~400mm,宽度为200~250mm;在顶升孔的两侧设置混凝土墩,混凝土墩高度为350~400mm,宽度为150~200mm;顶升孔间距根据建筑物顶升量进行布置,最外侧顶升孔间距为1.2~
1.5m,越靠近过渡区顶升孔间距逐渐增大,相邻轴线顶升孔间距增大幅度为0.1~0.2m;
在迫降区的两个角部设置临时混凝土墙,临时混凝土墙宽度为200mm,临时混凝土墙深度为筏板基础底部以下500mm;四块临时混凝土墙形成混凝土井;
在混凝土井底部做混凝土底板进行封底,混凝土底板厚度为200mm;在混凝土底板以上
100~150mm部位设置迫降孔,迫降孔直径根据土质情况确定,当土质为淤泥质土时,迫降孔直径大于等于50mm且小于60mm,当土质为粘土时,迫降孔直径大于等于60mm且小于70mm,当土质为粉土时,迫降孔直径大于等于70mm且小于80mm,当土质为砂土时,迫降孔直径大于等于80mm且小于等于90mm;
每个混凝土井设置一个水平迫降孔、一个竖向迫降孔和两个斜向迫降孔,斜向迫降孔角度为45~55度;
不同土质抽泥速率根据纠偏量确定,不同土质抽泥速率与纠偏量的关系如表1所示;
表1不同土质抽泥速率与纠偏量的关系
