1.双护盾TBM掘进机穿越软弱破碎带的同步注浆施工方法,其特征在于,包括以下步骤:步骤1、在管片上预留豆砾石吹填和注浆孔;
步骤2、管片拼装;

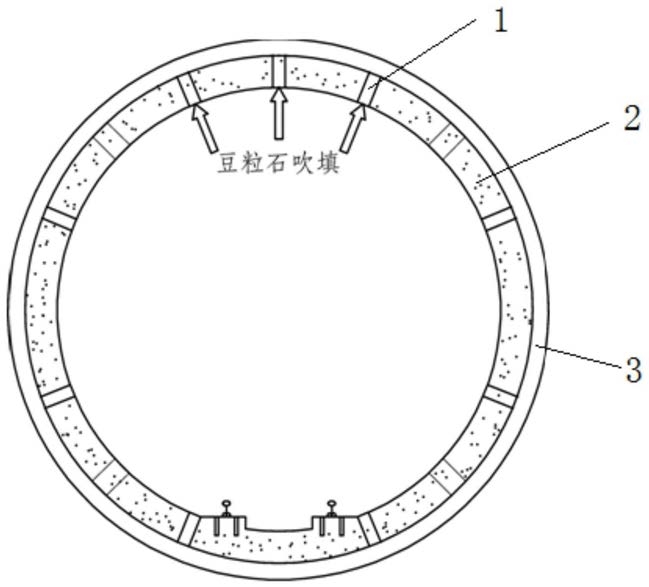

步骤3、在管片顶部吹填豆砾石;
步骤4、对底拱灌浆;
步骤5、对管片两侧灌浆;
步骤6、对管片顶部灌浆。
2.根据权利要求1所述的双护盾TBM掘进机穿越软弱破碎带的同步注浆施工方法,其特征在于:所述步骤4中,同时灌注底拱左侧与底拱右侧。
3.根据权利要求1或2所述的双护盾TBM掘进机穿越软弱破碎带的同步注浆施工方法,其特征在于:所述步骤5中,灌注的顺序为两侧拱下部、两侧拱上部。
4.根据权利要求1所述的双护盾TBM掘进机穿越软弱破碎带的同步注浆施工方法,其特征在于:所述灌浆的注浆压力在0.5MPa以下。
5.根据权利要求1所述的双护盾TBM掘进机穿越软弱破碎带的同步注浆施工方法,其特征在于:注浆量为理论建筑空隙的120%~180%。
