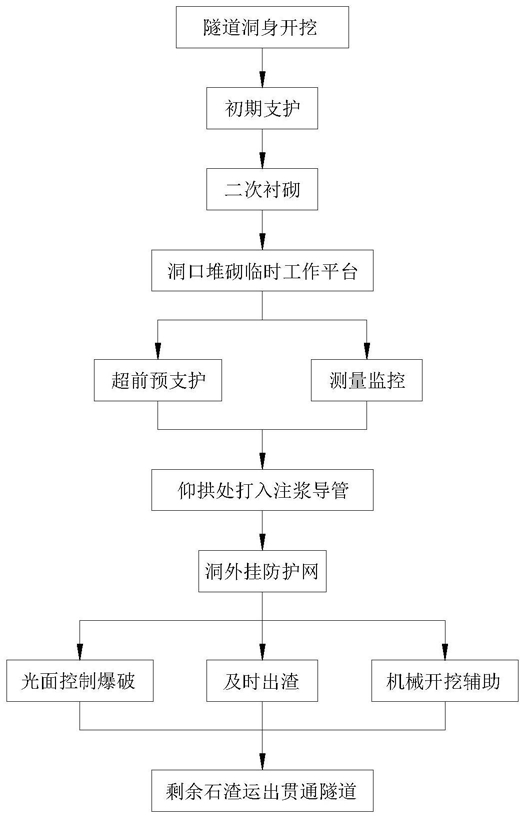

1.一种山岭隧道出洞的施工方法,其特征在于,包括如下步骤:步骤一、开挖洞身至出洞口时,掌子面暂停向前掘进,将洞身开挖产生的石渣堆积形成简易工作平台,简易工作平台与待开挖的围岩面之间具有间隙;
步骤二、在开挖掌子面顶部设置管棚支护,管棚支护与出洞口之间距离等于洞身的直径,管棚支护的钢管朝向出洞口的方向斜向上倾斜设置;
步骤三、在仰拱的底部设置注浆导管,注浆导管的轴线与隧道的轴线相平行,注浆导管伸出山岭边坡外,山岭边坡外部设置防护网,防护网一端固定在注浆导管上,防护网的高度较洞身的高度高;
步骤四、光面爆破施工
A、通过垂直楔形掏槽形成临空面,垂直楔形掏槽的孔径、炮眼排距和孔深根据围岩类别设定;
B、根据实际围岩情况、开挖断面、爆破器材、施工难度进行爆破设计;
C、爆破时采用多次少量的方式,由上至下进行爆破施工,由于掌子面具有倾斜度,爆破后形成出渣漏斗;
D、通过机械开挖的方式开挖爆破范围内剩余岩体,贯通掌子面,开挖时,隧道的横断面方向按照先两边再中间的开挖顺序,垂直方向按照自上而下的开挖顺序;
E、由于爆破开挖产生新的石渣,将开挖产生的新的石渣堆积形成新的简易工作平台,利用新的简易工作平台作初期支护,将之前的简易工作平台中不需要的石渣由进洞口运出;
F、采用A-E的方法循环作业,直至完成掌子面的开挖;
步骤五、掌子面完成开挖后,将隧道内剩余石渣全部由进洞口运出,完成出洞。
2.根据权利要求1所述的山岭隧道出洞的施工方法,其特征在于:步骤一中,开挖洞身距离出洞口为4-8m时,暂停向前掘进。
3.根据权利要求1所述的山岭隧道出洞的施工方法,其特征在于:步骤一中,简易工作平台为梯形体状。
4.根据权利要求1所述的山岭隧道出洞的施工方法,其特征在于:步骤二中,管棚支护的钢管直径为96mm。
5.根据权利要求1所述的山岭隧道出洞的施工方法,其特征在于:步骤三中,注浆导管伸出山岭边坡外的距离为2m。
6.根据权利要求1所述的山岭隧道出洞的施工方法,其特征在于:步骤四中,采用缩短或错开炮眼,控制总炸药量的方法,以减少对周边围岩的扰动。
7.根据权利要求1所述的山岭隧道出洞的施工方法,其特征在于:隧道采用锚杆支护方式。
