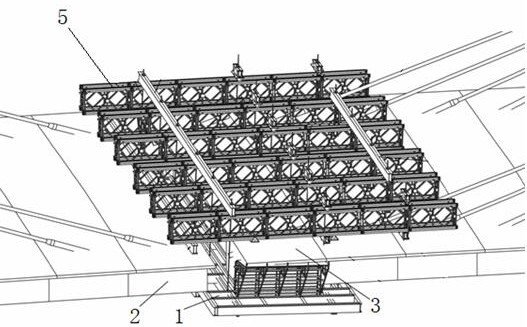

1.长平台前支点挂篮实现矮塔斜拉桥合龙前箱梁节段施工方法,其特征在于,具体包括以下步骤:
(1)在梁体仅剩合龙段箱梁及其两侧箱梁节段未施工时,先将一侧挂篮前移就位,采用挂篮悬浇工艺率先完成该单侧箱梁节段的施工,然后拆除该侧挂篮;
(2)将合龙段另一侧挂篮前移至无法前行时,拆除挂篮弧形首,然后将挂篮继续前移到下一节段待浇箱梁位置,使得挂篮长平台伸入对面箱梁底面,然后接长箱梁顶面悬挑桁架直至伸过合龙段,并将其搁置在对面已浇箱梁顶面,安装该侧箱梁顶面桁架前支点横梁、跨中上横梁、跨中吊带及锚固装置,再在另一侧安装桁架后支点及锚固装置,形成反吊架体系,利用跨中吊带调节反吊架底座高程,然后再安装待浇箱梁侧模,钢筋、预应力筋,索导管,准备浇注箱梁混凝土,同时在对面已浇箱梁两端建立动态平衡体系的荷载,然后进行该箱梁节段混凝土浇筑;
(3)当混凝土达到设计要求强度后,拆除侧模,安装斜拉索,张拉斜拉索,施工预应力,张拉钢绞线。
2.根据权利要求1所述的长平台前支点挂篮实现矮塔斜拉桥合龙前箱梁节段施工方法,其特征在于:步骤(1)中主跨侧箱梁节段优先施工。
3.根据权利要求1所述的长平台前支点挂篮实现矮塔斜拉桥合龙前箱梁节段施工方法,其特征在于:合龙段前两侧箱梁节段施工完成后,将反吊架体系改装成供合龙段箱梁合龙反吊法施工。
4.根据权利要求1所述的长平台前支点挂篮实现矮塔斜拉桥合龙前箱梁节段施工方法,其特征在于:步骤(2)建立动态平衡体系,须根据待浇箱梁节段的钢筋、混凝土、内外模板及支架体系、反吊体系、施工等荷载分配到对面已浇箱梁的近端荷载,该分配荷载随待浇箱梁节段混凝土浇注量的增加而增加,同步对面T构已浇箱梁远端荷载动态加载,以确保对面T构远近端平衡。
5.根据权利要求4所述的长平台前支点挂篮实现矮塔斜拉桥合龙前箱梁节段施工方法,其特征在于:在合龙段前最后一箱梁节段施工完成后,改装成供合龙段箱梁施工反吊体系时,在对面T构已浇箱梁的远端荷载须根据近端反吊系统不再承受新浇箱梁节段的荷载而作相应减载,以确保对面T构远近端人处于平衡状态。
6.根据权利要求1所述的长平台前支点挂篮实现矮塔斜拉桥合龙前箱梁节段施工方法,其特征在于:挂篮为组合式长平台前支点挂篮。
